¿Qué tanto conviene invertir en una iniciativa Kanban?

Con trabajo concurrente...

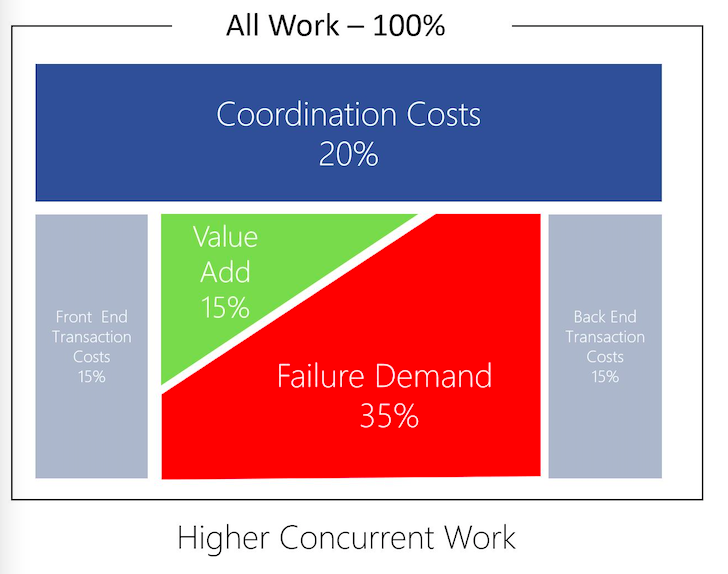

Este modelo obtenido del artículo de Kanban ROI de nuestros amigos de Squirrel North, demuestra dos escenarios opuestos. El primero, un escenario de un equipo que no cuenta con el método Kanban y el segundo, después de comenzar con una iniciativa Kanban.

El área del rectángulo representa el 100% de la capacidad de trabajo que tiene un equipo y está dividido o clasificado en distintos tipos de actividad a la que se asigna la capacidad.

Antes de Kanban

El rectángulo gris de la izquierda, en la parte baja, representa los costos transaccionales previos a comenzar una iniciativa. En el ejemplo de David Anderson, el pintar una reja, estos costos son representados por la preparación para poder iniciar las labores de pintura. El rectángulo gris de la derecha, representa los costos posteriores a finalizar el trabajo, los costos transaccionales de la limpieza. El rectángulo azul superior representa los costos de coordinación, son los costos de la planeación, las reuniones interminables, y todas las acciones requeridas para que los equipos se sincronicen.

Existen dos figuras irregulares, el triángulo rojo que representa la demanda fallida. Todas aquellas iniciativas o actividades que requirieron re trabajo.

Al final queda un rectángulo que representa el trabajo que generó valor. Un 15% del total del trabajo.

Con trabajo concurrente reducido...



Primeros meses después de implementar Kanban

Con una iniciativa Kanban, los costos de coordinación, de configuración y de limpieza se reducen en 10%, 10% y 10% respectivamente. Esto es un 30% en total! Antes de Kanban, estos cosos representaban un 45%. El total ese el 100% de tu capacidad. Al disminuir estos costos, naturalmente esa capacidad o áreas se redistribuye a las actividades que sí se realizan. El % de tiempo asignado a actividades de valor se incremente hasta 40%. La demanda fallida se reduce hasta un 30%.

Este ejercicio está basado en el modelo económico de Lean, y de manera inmediata permite ver un beneficio concreto de la implementación del Método.

Pero hay más... Seguiremos comentando en futuros artículos.

Si quieren leer el artículo completo, lo pueden encontrar aquí: https://www.squirrelnorth.com/post/the-roi-of-kanban-part-2


Comentarios

Entradas más populares de este blog

Elaboración de un plan de escalamiento para una microempresa utilizando la etapa de descubrimiento de la Metodología Agendashift

¿Qué es Agendashift? Agendashift es una metodología de gestión del cambio desarrollada por Mike Burrows, un especialista en el tema de procesos delgado y métodos ágiles, y una de las principales figuras de un selecto grupo que han contribuido con el método Kanban. Agendashift consta de una serie de herramientas y procesos colaborativos para descubrir los resultados que desea lograr una organización y los obstáculos que le impiden lograr esos resultados. Además, logra generar acuerdos en la determinación de resultados a corto, mediano y largo plazo y permite dar seguimiento y ejecutar acciones de manera sistemática. Es una metodología que parte de derecha a izquierda, parte de los resultados o las metas y va construyendo un plan de gestión de cambio orientado a ellas. Las diferentes herramientas o procesos colaborativos pueden ser utilizados cada uno por su parte, en situaciones específicas y permite a los mentores, de manera sistemática construir un entorno que habilita la mejora conti

Cómo generar valor de un proyecto que nos llevaría años terminar...

 "Los proyectos pequeños generan valor más rápido y tienen menor riesgo asociado". ¿Qué hacer cuando un proyecto es enorme, pero es algo que debemos de enfrentar? La solución es romper el proyecto en pedacitos. Hacer miniproyectos, hasta que logres el valor completo, en su defecto, cuando hallamos entregado el valor necesario para cambiar a otra cosa. ¿Qué es valor? Valor significa, según Mike Burrows, que las necesidades de alguien fueron satisfechas.  En una empresa que trabaje, la Contadora de la empresa, la persona más capacitada del área, trabajaba 40 horas por mes para hacer una  conciliación de pagos. La Contadora estaba frustrada. Y su frustaración creacía diariamente, ya que las operaciones de la empresa seguian creciendo. Un año antes, ella dedicaba 20 horas a las conciliaciones.  A la fecha de la que estoy escribiendo ya eran 40 horas. A ese ritmo, en  pocos meses necesitaría dedicar el  doble de tiemp. Eso es medio mes de trabajo dedicado a una sola actividad. Un
